2025年二级建造师《市政公用工程管理与实务》逆袭破题卷(一)

考试总分:120分

考试类型:模拟试题

作答时间:180分钟

已答人数:422

试卷答案:有

试卷介绍: 2025年二级建造师《市政公用工程管理与实务》逆袭破题卷(一)已经整理好,需要备考的朋友们赶紧来刷题吧!

开始答题

试卷预览

  • 1. 开槽管道工程施工中,排水不良造成地基土扰动,扰动深度在100mm以内,宜填()进行地基处理。

    A块石

    B天然级配砂石

    C砾石

    D卵石

  • 2. 柔性管道回填时间宜在一昼夜中()气温时段。

    A平均

    B最高

    C最低

    D管材要求的

  • 3. 闭水试验中渗水量的观测时间不得小于(),渗水量不超过允许值试验合格。

    A30min

    B40min

    C45min

    D60min

  • 4. 压力管道水压试验进行实际渗水量测定时,宜采用()进行。

    A注水法

    B内衬法

    C分区检测法

    D内渗法

  • 5. 非开挖施工直径800mm的混凝土污水管道,应该采用()施工方法。

    A盾构

    B浅埋暗挖

    C密闭式顶管

    D夯管

  • 6. 为保证管网的安全与操作方便,地下燃气管道上的阀门一般都设置在()。

    A阀门井底

    B阀门井内

    C地面上

    D距阀门井墙较远处

  • 7. 利用道路桥梁跨越河流的燃气管道,其管道的输送压力不应大于()MPa。

    A0.2

    B0.4

    C0.6

    D0.8

  • 8. 敷设于桥梁上的燃气管道应采用加厚的无缝钢管或焊接钢管,尽量减少焊缝,对焊缝进行()无损检测。

    A50%

    B60%

    C80%

    D100%

  • 9. 高压和中压A燃气管道,应采用()。

    A钢管

    B机械接口铸铁管

    C聚乙烯管

    D硬质塑料管

  • 10. 热力管道壁厚不等的管口对接,外径或内径相等,薄件厚度(),且厚度差大于薄件厚度30%或大于5mm时,应将厚件削薄。

    A大于2mm

    B大于3mm

    C大于4mm

    D大于5mm

  • 11. 关于综合管廊说法,正确的是()

    A干线综合管廊通常放在人行道下。

    B综合管廊工程建设应以综合管廊工程规划为依据,遵循“规划先行、适度超前、因地制宜、统筹兼顾”的原则。

    C进入综合管廊的排水管道应采取合流制。

    D新城区一般采用盾构法施工。

  • 12. 在加工厂内,将回收的沥青路面材料进行破碎、筛分、掺配并进行常温拌合,制成常温混合料的技术属于()。

    A厂拌常温再生

    B厂拌热再生

    C厂拌温再生

    D厂拌冷再生

  • 13. 不属于城市给水排水管道全断面修复的方法是()。

    A爆管法

    B缠绕法

    C内衬法

    D喷涂法

  • 14. 有关城镇排水和污水管道建设原则,以下说法存在错误的是()。

    A在雨污分流区,不得将雨水管与污水管混接

    B城市绿化,车辆冲扫之类的用水,应优先采用雨水

    C建筑单位向城镇排水设置排污水的,应申请领取相应的许可证

    D除干旱地区外,新区建设应当实行雨水、污水分流

  • 15. 企业和施工项目部选用施工成本管理方法应遵循的原则之一是()。

    A实用性原则

    B分层统一原则

    C适应变化原则

    D业务系统化原则

  • 16. 粗集料为主的热拌沥青混合料复压采用振动压路机,相邻碾压带宜重叠()cm。

    A10~20

    B20~30

    C30~40

    D40~50

  • 17. 碾压沥青混合料面层时应将压路机的()面向摊铺机。

    A从动轮

    B驱动轮

    C小轮

    D转向轮

  • 18. 钢筋接头部位横向净距不得小于钢筋直径,且不得小于()mm。

    A20

    B15

    C25

    D10

  • 19. 压浆过程中及压浆后48h内,结构混凝土的温度不得低于()。

    A3℃

    B4℃

    C5℃

    D6℃

  • 20. 关于装配式梁板吊装要求的说法,正确的是()。

    A吊装就位时混凝土强度为梁体设计强度的70%

    B吊移板式构件时,不用考虑其哪一面朝上

    C吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担

    D预应力混凝土构件待孔道压浆强度达20MPa才能吊装

  • 1. 确定夯管锤的锤击力主要根据()。

    A管径

    B钢管力学性能

    C终孔孔径

    D管道长度

    E工程地质、水文地质和周围环境条件

  • 2. 关于给水排水管道功能性试验的说法,正确的是()。

    A压力管道应进行水压试验

    B无压管道的严密性试验只能采用闭水试验而不能采用闭气试验

    C无压管道严密性试验,宜采用注水法进行

    D注水应从下游缓慢注入,在试验管段上游的管顶及管段中的高点应设置排气阀

    E当管道采用两种(或多种)管材时,宜按不同管材分别进行试验

  • 3. 有关城镇供热管道试运行要求,说法错误的是()。

    A应缓慢地升温,升温速度不应大于10℃/h

    B试运行应连续运行48h以上

    C供热管线工程应与换热站工程联合进行试运行

    D在试运行期间,管道法兰处的螺栓应进行热拧紧,热拧紧时的运行压力应降低至0.5MPa以下

    E供热管道试运行应在设计的参数下运行

  • 4. 海绵城市建设在实现多重径流雨水控制目标的同时,需具备()及组合性原则。

    A适用性

    B经济性

    C目标性

    D生态性

    E效益性

  • 5. 渗透设施在选用系统形式时,宜根据()因素进行选择。

    A汇水面积

    B绿地面积

    C土壤质地

    D绿地地形

    E气候条件

  • 6. 城市管道现场检测,检测手段包括()等方法及仪器设备。

    A超声检测

    B声呐

    C传统检查

    D管道潜望镜

    E水准仪

  • 7. 施工进度计划检查完成后,向企业提供的施工进度报告应包括下列内容()。

    A进度执行情况的综合描述

    B进度偏差的状况和导致偏差的原因分析

    C解决问题的措施

    D施工总平面布置图

    E计划调整意见和建议

  • 8. 施工技术资料在形成的全过程中不得任意()。

    A涂改

    B抽撤

    C伪造

    D丢失

    E打印

  • 9. 水泥混凝土路面施工时模板的支搭应达到()等要求,模板内侧面应涂隔离剂。

    A错台小于10mm

    B安装稳固、顺直、平整、无扭曲

    C严禁在基层上挖槽嵌入模板

    D相邻模板连接应紧密平顺,不得错位

    E接缝应粘贴胶带或塑料薄膜等密封

  • 10. 挡土墙会受到土体的土压力有()。

    A主动土压力

    B被动土压力

    C静止土压力

    D侧向土压力

    E全面土压力

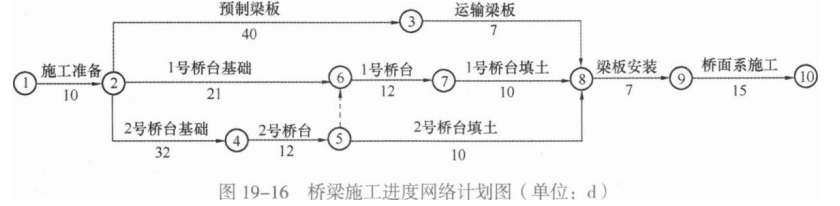

  • 1. 背景资料:A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90d。项目部编制了网络进度计划如图19一16所示。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。问题:1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。3.按裂缝深度分类,背景资料中裂缝属哪种类型?试分析裂缝形成的可能原因。4.给出背景资料中裂缝的处理方法。
  • 2. 背景资料:某公司承建的立交桥加宽工程,是在原桥基础上两侧各加宽一个车道宽度,加宽宽度约4m,本桥桥梁中线与河道中线正交,中心桩号:K0+860.966,桥梁跨径4×25m+24m+26m+2×25m,加宽桥的桥梁全长206m,桥宽4m。大桥加宽拆除原桥边梁,替换为中梁后进行加宽,新加主梁采用与原桥一致的横向连接方式。上部结构:标准段均采用与原结构一致的简支T梁结构,最大制作段吊装重量约49t。鉴于吊装的预制T梁重量大,又在城市快速路上施工,承建该工程的施工项目部为此制定了专项施工方案。问题:1.本工程专项施工方案应包括哪些主要内容?2.本桥梁加宽工程,按照改建加宽位置划分属于哪种方案?3.本工程属于新、旧桥梁的上部结构连接而下部结构分离方式,此种方案有何优、缺点?还有哪些横向拼接形式?
  • 3. 背景资料:某项目部中标一项燃气管道工程。主管道全长1.615km,设计压力为2.5MPa,采用φ219×7.9螺旋焊管;三条支线管道长分别为600m、200m、100m,采用φ89×5无缝钢管。管道采用埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。项目部在沟槽开挖过程中遇到了原勘察报告未揭示的废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了清除。事后仅以照片为依据申请合同外增加的工程量确认。因清除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层夯实处理。由于施工工期紧,项目部抽调了已经在管理部门工作的张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事的工作在证书有效期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超过半年以上。问题:1.此工程的管道属于高、中、低压中的哪类管道?2.清除废弃砖沟合同外工程量还应补充哪些资料才能被确认?3.项目部采用原土回填超挖地沟的方式不正确,正确做法是什么?4.4名外援焊工是否均满足直接上岗操作条件?说明理由。
  • 4. 某城市新建一座跨线桥,1号轴~6号轴、9号轴~13号轴为预制吊装小箱梁,每孔预制小箱梁为9片。主桥6号轴~9号轴为现浇后张预应力混凝土箱形梁,设计跨径30m+45m+30m。主桥最大净高5m,箱梁高度1.6m。下部结构为断面1.8m×1.2m墩柱,现浇后张预应力筋混凝土双柱盖梁,重力式桥台。钻孔灌注桩基础,桩径φ1200mm。桩长有25m和35m两种。主要穿越土层由上至下为回填土层(厚2~3m)、黏性土层(厚20m)及底部砂卵石层(厚1~2m)。地下水位距地表5m。桩基施工采用反循环钻机。施工中发生如下事件:事件一、主桥6号轴桩基施工开始时,作业场地经简单平整后开始钻进。钻至地下15m时钻进发生困难,抽升出来的钻渣卵石颗粒较大,成孔后验孔时发现该钻孔垂直度超出允许偏差。事件二、预应力开始张拉时(即σcon=0),新招聘的操作工人开始量测读数,当张拉到达控制应力(σcon)时又量测读数。计算出的差值与理论伸长值之比值为1.08。施工员复核了数据后认为控制应力及伸长量均满足设计要求,可以继续施工,决定进行锚固。事件三、为节约成本,项目部施工员按照以往工程施工经验,在现况路面和原状土上搭设箱梁模板支架。支架搭设完成自检合格后,即准备进行混凝土浇筑。事件四、对于桥台等大体积混凝土项目部采取测温、保温的方法,延长养护时间到28d,保证混凝土表面不出现裂缝。问题:1.试分析造成钻孔垂直度偏差大的主要原因。2.事件二的做法正确吗?为什么?3.指出事件三的不妥之处并改正。4.本工程预制小箱梁的数量一共多少片?5.补充事件四不完善的地方。
