  • 1. 根据《水工建筑物地下开挖工程施工规范》SL378—2007,下列关于水利水电工程土石方开挖施工的说法错误的是()。

    A特大断面洞室采用先拱后墙法施工时,拱脚下部的岩体开挖,拱顶混凝土衬砌强度不应低于设计强度的75%

    B特大断面隧洞采用先拱后墙法施工时,拱脚线的最低点至下部开挖面的距离,不宜小于1.2m

    C洞口削坡应自上而下分层进行,严禁上下垂直作业

    D竖井或斜井单向自下而上开挖,距离贯通5m时,应自上而下贯通

  • 2. 钢脚手架的立杆的间距不得大于()m。

    A2

    B1.8

    C1.5

    D1.2

  • 3. 某单项合同额为1000万元的农村饮水工程,其注册建造师执业工程规模标准为()型。

    A大(2)

    B

    C小(1)

    D小(2)

  • 4. 下列关于水利水电工程进度曲线的绘制说法正确的是()。

    A以时间为横轴,以完成累计工作量为纵轴

    B以时间为横轴,以单位时间内完成工作量为纵轴

    C以完成累计工作量为横轴,以时间为纵轴

    D以单位时间内完成工作量为横轴,以时间为纵轴

  • 5. 水利水电工程施工临时设施主要包括导流工程、()、施工场外供电工程、施工房屋建筑工程和其他施工临时工程。

    A综合加工系统

    B混凝土生产系统

    C施工交通工程

    D砂石料加工系统

  • 6. 处理能力为100t/h的砂石料加工系统,其生产规模为()。

    A特大型

    B大型

    C中型

    D小型

  • 7. 下列关于施工总布置的说法错误的是()。

    A对于大规模水利水电工程,应在主体工程施工前征用所有永久和临时占地,以方便统筹考虑临时设施的布置

    B临时设施最好不占用拟建永久性建筑物和设施的位置,以避免不必要的损失和浪费

    C为了降低临时工程的费用,应尽最大可能利用现有的建筑物以及可供施工使用的设施

    D储存燃料及易燃物品的仓库距拟建工程及其他临时性建筑物不得小于50m

  • 8. 设计生产能力为200m3/h的混凝土生产系统,其生产规模为()。

    A特大型

    B大型

    C中型

    D小型

  • 9. 根据《水利水电工程施工安全管理导则》SL721—2015,除施工单位技术负责人外,还应定期对专项施工方案实施情况进行巡查的是()。

    A总监理工程师

    B项目法人技术负责人

    C设计单位技术负责人

    D监测单位技术负责人

  • 10. 根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014),大型项目进行竣工决算时,未完工程投资和预留费用的比例不得超过()的3%。

    A总概算

    B总估算

    C预算总价

    D合同总价

  • 11. 竣工决算时,小型建设项目未完工程投资及预留费用应控制在()以内。

    A3%

    B4%

    C5%

    D6%

  • 12. 监理单位采用平行检测方法对承包人的检验结果进行复核,其费用由()承担。

    A承包人

    B监理单位

    C发包人

    D质量监督机构

  • 13. 根据《水利工程建设项目施工监理规范》SL288—2014的有关规定,监理机构可采用平行检测方法对承包人的检验结果进行复核。平行检测的检测数量,土方试样不应少于承包人检测数量的();重要部位至少取样()组。

    A3%,1

    B5%,3

    C5%,1

    D7%,3

  • 14. 若水利工程建设项目初步设计静态总投资超过已批准的可行性研究报告估算的静态总投资达15%,则需()。

    A调整可行性研究估算

    B重新编制可行性研究报告并按原程序报批

    C提出专题分析报告

    D重新编制初步设计

  • 15. 施工详图经()审核后交施工单位施工。

    A项目法人

    B监理单位

    C设计单位

    D质量监督单位

  • 16. 设计单位在施工图设计过程中,对不涉及重大设计原则问题的设计修改意见存在分歧,由()决定。

    A项目法人

    B主管部门

    C主管机关

    D原批准机关

  • 17. 根据《水利水电工程施工质量检验与评定规程》SL176—2007,具有独立发挥作用或独立施工条件的建筑物称为()。

    A单项工程

    B分部工程

    C单元工程

    D单位工程

  • 18. 根据《水利水电工程施工质量检测与评定规程》SL176-2007的有关规定,分部工程是指在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成()工程的各个部分。

    A单位

    B单元

    C分项

    D枢纽

  • 19. 单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,如实填写《评定表》。现场检验应遵守()原则。

    A试验验证

    B随机取样

    C抽查核定

    D质量核定

  • 20. 若工程在施工过程中不能停工,或不继续施工会造成安全事故或重大质量事故的,经项目法人、勘察设计单位、监理单位同意并签字认可后即可施工,但项目法人应将情况在()个工作日内报告项目主管部门备案.

    A5

    B7

    C14

    D30

  • 1. 地质构造按构造形态常见的可分为()。

    A产状构造

    B断层构造

    C褶皱构造

    D裂隙构造

    E断裂构造

  • 2. 影响均质土坝边坡稳定的因素有()。

    A地基承载力

    B岩土类型和性质的影响

    C地形地貌条件的影响

    D地质构造和岩体结构的影响

    E水的影响

  • 3. 测量误差按照产生的原因和对观测结果的影响分为()。

    A系统误差

    B必然误差

    C偶然误差

    D粗差

    E随机误差

  • 4. 建筑材料按其功能用途分类可分为()等。

    A结构材料

    B防水材料

    C粘合材料

    D防护材料

    E隔热保温材料

  • 5. 抛投块料截流按照抛投合龙方法可分为()。

    A平堵

    B立堵

    C混合堵

    D顺直堵

    E斜堵

  • 6. 软土地基处理的方法包括()等。

    A开挖

    B桩基础

    C置换法

    D挤实法

    E灌浆

  • 7. 压浆混凝土修补法具有()等特点。

    A收缩率小

    B拌合工作量小

    C收缩率大

    D拌合工作量大

    E可用于水下加固

  • 8. 水利水电工程中金属结构的主要类型包括()。

    A闸门

    B启闭机

    C拦污栅

    D压力钢管

    E柴油发电机

  • 9. 下列关于脚手架的说法正确的是()。

    A脚手架应根据施工荷载经设计确定,施工常规负荷量不得超过3.0kPa

    B脚手架钢管外径应为48.3mm,壁厚3.6mm

    C脚手架钢管立杆、大横杆的接头应错开,搭接长度不小于30cm

    D架子高度在7m以上或无法设支杆时,竖向每隔4m,水平每隔7m,应使脚手架牢固地连接在建筑物上

    E脚手架底脚扫地杆、水平横杆离地面距离为20~30cm

  • 10. 施工工厂设施的任务包括()。

    A制备施工所需的建筑材料

    B供应水、电和压缩空气

    C建立工地内外通信联系

    D维修和保养施工设备

    E加工制作标准金属构件

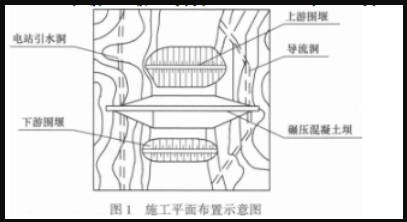

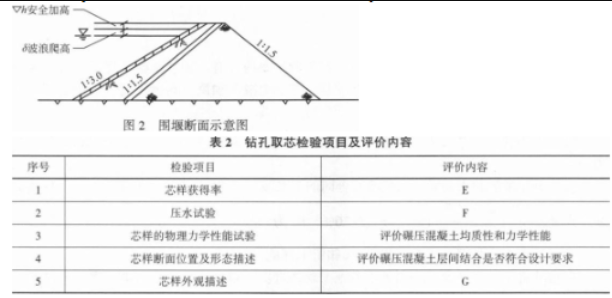

  • 1. 背景资料:某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图1所示。事件1:根据合同工期要求.该工程施工导流部分节点工期目标及有关洪水标准见表1。事件2:上游围堰采用均质土围堰,围堰断面示意图如图2所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。事件3:碾压混凝土坝施工中,采取了舱面保持湿润等养护措施。2020年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯。钻孔取芯检验项目及评价内容见表2。事件4:为保证蓄水验收工作的顺利进行,2021年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请。并抄送项目审批部门。问题:1.根据《水利水电工程施工组织设计规范》SL303—2017,指出事件1中A、C、D分别对应的洪水标准;围堰级别B为几级?2.事件2中,▽h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》SL303—2017的要求?规范规定的最小值分别为多少?3.事件2中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?4.事件3表2中,E、F、G分别所代表的评价内容是什么?5.根据《水电工程验收管理办法》(国能新能[2015]426号),指出并改正事件4中,在工程蓄水验收申请的组织方面存在的不妥之处。

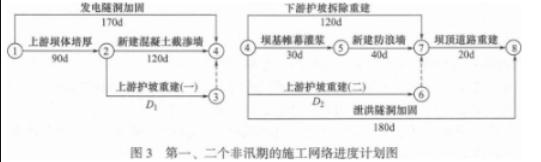

  • 2. 背景资料:某水库枢纽工程除加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。合同规定:(1)签约合同价为2800万元,工期17个月,自2019年11月1日至2021年3月30日。(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式计算,F1为20%、F2为90%。(3)从第1个月起,按进度款的3%扣留工程质量保证金。当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。注:“上游护坡重建”工作累计持续时间为160d。承包人编制了第一、二个非汛期的施工网络进度计划图,如图3所示,其中第二个非汛期计划在2020年10月1日开工。该计划上报并得到批准。工程按合同约定如期开工.施工过程中发生如下事件:事件1:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2020年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20d,增加费用2万元的索赔要求。事件2:截至2020年12月份,累计完成合同工程量2422万元。监理人确认的2021年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。问题:1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”“新建混凝土截渗墙”最早完成的日期。2.按均衡施工原则,确定施工网络进度计划中D1、D2的值,并指出“上游护坡重建(一)”的最早完成日期。3.根据第二个非汛期的施工网络进度计划,绘制第二个非汛期施工进度的横道图(按最早时间安排)(见表3)(每月按30d计)。4.根据事件1,分析承包人提出的索赔要求是否合理,并说明理由。5.根据事件2,分别计算2021年1月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。

  • 3. 背景资料:某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》GB50501--2007编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。投标人甲结合本工程特点和企业自身情况分析、讨论了施工投标不平衡报价的策略和利弊。其编制的投标文件部分内容如下:已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表4。工程实施期间发生如下事件:事件1:施工过程中。发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。事件2:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。事件3:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7d内累计运行了42h,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。问题:1.写出表4中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?4.写出事件1中变更工作的估价原则。5.根据《水利水电建设工程验收规程》SL223--2008,指出事件3中的错误之处,说明理由。
  • 4. 背景资料:某水利枢纽工程建设内容主要包括:进、出口明渠,渡槽,排水涵洞,35kV线路。总投资55305万元,共划分为5个单位工程,46个分部工程,5059个单元(工序)工程。发包人与承包人按照《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。工程施工过程中发生如下事件:事件1:项目进展程度如下。(1)合同范围内的工程项目和工作已按合同约定完成。(2)已完成了5个单位工程验收。(3)工程质量缺陷已按要求进行处理。(4)施工现场已经进行清理。(5)工程已进行了完工结算。事件2:项目法人组织合同完工验收,验收组成员包括项目法人、设计、监理、施工、主要设备制造(供应)商和投资单位,共7人组成。验收结果表决时,有3人不同意通过验收。验收组长最后决定不同意通过验收的3位验收组成员可以不在验收鉴定书上签字,项目通过合同完工验收。验收小组中有4人不同意验收组长的裁决。事件3:合同完工验收日期为2021年7月1日,其中35kV单位工程和排水涵洞分部工程验收后投入使用,35kV单位工程验收日期为2020年7月1日,排水涵洞分部工程验收日期为2021年2月1日。缺陷责任期在专用合同条款中未有特殊规定,发包人认为缺陷责任期应从2021年7月1日起算。事件4:渡槽充水试验完成后,项目法人主持了通水验收,验收小组成员由设计、监理、施工、运行管理单位组成。通水验收时工程具备以下条件:(1)所有建筑物的外观满足通水的要求;(2)通水后未完工程的建设计划和施工措施已落实;(3)引(调)排水位以下障碍物清理已完成并通过验收。事件5:由于地质条件发生变化,进口明渠段基础处理施工图变更部分超过了1/2,档案验收时.监理人发现进口明渠段基础处理竣工图对变更部分未进行修改,监理人指示承包人原图中修改变更部分,并加盖竣工图章。事件6:该项目档案专项验收前,监理单位组织相关人员对该项目归档文件的完整性、准确性、系统性、有效性和规范性进行了审核,并形成专项审核报告。监理单位编写的专项审核报告内容包括:工程概况,监理单位履行审核责任的组织情况,审核所监理项目档案(含监理和施工)的范围、数量及竣工图编制质量情况,及审核结果等内容。问题:1.根据事件1判断项目是否具备合同验收条件,并说明理由。若不具备合同验收条件,请补充缺少的合同验收条件。2.请指出事件2的不妥之处,并说明理由。4人不同意验收组长裁决后应如何处理?3.请指出事件3的不妥之处,并说明理由。4.请指出事件4的不妥之处,并说明理由。在此基础上判断该工程是否具备通水验收条件。若不具备通水验收条件,请补充缺少的通水验收条件。5.请指出事件5的不妥之处,并说明理由。6.请指出事件6的不妥之处,并说明理由。
