  • 1. 叶片泵的抽水装置不包括()。

    A叶片泵

    B动力机

    C泵房

    D管路

  • 2. 混凝土重力坝分缝的主要作用是()。

    A适应混凝土的浇筑能力

    B散热

    C适应地基的不均匀沉降和坝体温度变化

    D只是适应坝体温度变化

  • 3. 下列不属于合成高分子材料的是()。

    A塑料

    B沥青

    C涂料

    D胶粘剂

  • 4. 砂的粗细程度用细度模数(Mx)表示,中砂的Mx值范围为()。

    A3.7~3.1

    B3.0~2.3

    C2.2~1.6

    D1.5~1.0

  • 5. 抢护管涌险情的原则应是()。

    A水涨堤高

    B上堵下排

    C制止涌水带砂,但留有渗水出路

    D集中力量,堵死进口

  • 6. 抓铲挖掘机可以挖掘停机面以上及以下的掌子,水利水电工程中常用于开挖()土。

    AⅠ~Ⅱ类

    BⅠ~Ⅲ类

    CⅠ~Ⅳ类

    D

  • 7. 可适应各种地形条件,便于控制开挖面的形状和规格的爆破方法是()。

    A浅孔爆破法

    B深孔爆破法

    C洞室爆破法

    D光面爆破法

  • 8. 反铲挖掘机是土方开挖中常用的一种机械,适用于()类土。

    A

    B

    CⅠ~Ⅲ

    DⅠ~Ⅳ

  • 9. 对于大体积混凝土浇筑块,成型后的偏差不应超过木模安装允许偏差的(),取值大小视结构物的重要性而定。

    A30%

    B50%

    C100%

    D50%~100%

  • 10. 根据《小型水电站建设工程验收规程》SL168—2012,小型水电工程试生产期限为()。

    A3个月至6个月

    B3个月至12个月

    C6个月至12个月

    D1个月至4个月

  • 11. 根据《水利水电建设工程验收规程》SL223—2008的有关规定,分部工程验收应由项目法人或()主持。

    A委托监理单位

    B委托承包单位

    C委托设计单位

    D委托运行管理单位

  • 12. 分类分项工程量清单项目编码500101002001中的后三位001代表的含义是()。

    A水利工程顺序码

    B水利建筑工程顺序码

    C土方开挖工程顺序码

    D清单项目名称顺序码

  • 13. 根据《水利水电工程施工安全管理导则》SL721-2015,下述内容中,属于施工单位的一级安全教育的是()

    A现场规章制度教育

    B安全操作规程

    C班组安全制度教育

    D安全法规、法制教育

  • 14. 在施工场界处,夜间突发噪声的最大声级超过场界噪声限值的幅度不得大于()dB(A)。

    A10

    B15

    C20

    D25

  • 15. 注册建造师应当在其注册证书所注明的专业范围内从事建设工程施工管理活动,注册水利水电工程建造师执业工程范围不包括()。

    A消防设施

    B防腐保温

    C送变电

    D无损检测

  • 16. 根据施工用电的重要性和停电造成的损失程度,将施工用电分为()类负荷。

    A2

    B3

    C4

    D5

  • 17. 蓄水安全鉴定应由()组织实施。

    A水行政主管部门

    B质量监督部门

    C项目法人

    D流域机构

  • 18. 根据《水利工程施工监理规范》SL288—2014的有关规定,下列不属于监理主要工作制度的是()。

    A技术文件审核、审批制度

    B会议制度

    C工作报告制度

    D安全与环境保护制度

  • 19. 碾压混凝土的水胶比应小于().

    A2

    B0.7

    C2.2

    D2.75

  • 20. 建设项目在主体工程开工之前,必须完成各项施工准备工作,其主要工作内容不包括( )。

    A组织相关监理招标及主体工程的施工招标的准备工作

    B施工现场的征地、拆迁

    C完成施工图设计

    D完成施工用水、电等工程

  • 1. 对于水闸中闸室底板与铺盖之间的缝,下列说法正确的是()。

    A是沉降缝

    B是温度缝

    C能适应地基的不均匀沉降

    D能适应结构温度的变化

    E缝中应设止水

  • 2. 水泥按照主要的水硬性物质不同可分为()。

    A硅酸盐水泥

    B铝酸盐水泥

    C硫铝酸盐水泥

    D铁铝酸盐水泥

    E通用水泥

  • 3. 有堤防的河道、湖泊,其管理范围为两岸堤防之间的()和堤防及护堤地。

    A水域

    B沙洲

    C滩地

    D行洪区

    E桥梁

  • 4. 《水土保持法》规定,水土保持工作实行()、全面规划、科学管理、注重效益的方针。

    A保护优先

    B预防为主

    C重点防治

    D综合治理

    E因地制宜

  • 5. 质量缺陷备案的内容包括()。

    A质量缺陷产生的部位、原因

    B质量缺陷造成的经济损失

    C对质量缺陷如何处理

    D质量缺陷是否处理

    E对建筑物使用的影响

  • 6. 根据《水利工程建设安全生产管理规定》的有关规定,对工程建设监理单位安全责任的规定中包括()。

    A应当严格按照国家的法律法规和技术标准进行工程的监理

    B施工前应当履行有关文件的审查义务

    C应当履行代表项目法人对施工过程中的安全生产情况进行监督检查义务

    D采用新结构、新材料、新工艺以及特殊结构的水利工程,应当提出保障施工作业人员安全和预防生产安全事故的措施建议

    E应当严格执行操作规程,采取措施保证各类管线、设施和周边建筑物、构筑物的安全

  • 7. 水利水电工程注册建造师施工管理签章文件中关于成本费用管理的文件包括()。

    A费用索赔签认单

    B工程材料预付款申请表

    C工程预付款申请表

    D工程价款月支付申请表

    E完工/最终付款申请表

  • 8. 下列关于施工进度安排的说法正确的有()。

    A河道截流不宜安排在封冻期和流水期进行

    B导流泄水建筑物封堵宜选在汛后进行

    C帷幕灌浆应在本坝段和相邻坝段基固结灌浆完成后进行

    D混凝土的接缝灌浆进度应满足施工期汛情与水库蓄水安全要求

    E不良地质基础处理宜安排在建筑物覆盖后完成

  • 9. 以下发生重大设计变更需征得可行性研究报告批复部门同意的是()。

    A工程开发任务变化

    B工程规模

    C设计标准

    D总体布局

    E建筑物的基础处理形式

  • 10. 下列关于火花起爆的规定正确的是().

    A深孔、竖井、倾角大于30°的斜井、有瓦斯和粉尘爆炸危险等工作面的爆破,禁止采用火花起爆

    B炮孔的排距较密时,导火索的外露部分不得超过0.5m,以防止导火索互相交错而起火

    C一人连续单个点火的火炮,暗挖不得超过8个,明挖不得超过12个,并应在爆破负责人指挥下,做好分工及撤离工作

    D当信号炮响后,全部人员应立即撤出炮区,迅速到安全地点掩蔽

    E点燃导火索应使用香或专用点火工具,禁止使用火柴、香烟和打火机

  • 1. 【背景资料】某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%,开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清,工程进度款逐月结算。【问题】1.工程预付款和起扣点是多少?2.当工程完成合同的70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价。其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款是多少?合同实际价款为多少?

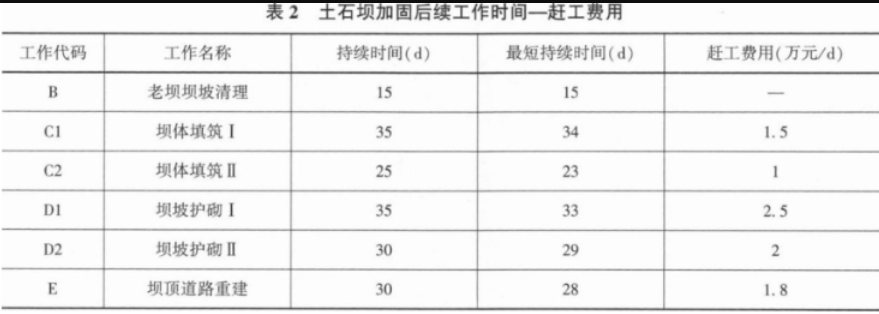

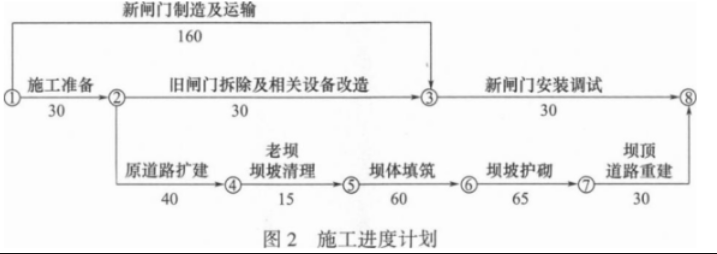

  • 2. 背景资料:某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:(1)合同工期240d,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15日完工。由承包人编制并经监理人批准的施工进度计划如图2所示(单位:d;每月按30d计;节点①最早时间按2018年10月14日末计)。施工中发生了如下事件:事件1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表2,其他工作逻辑关系不变。第二步,按照费用增加最少原则,根据表2进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。事件2:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。事件3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。问题:1.根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。2.综合事件1、2,承包人可向发包人提出的补偿金额是多少?说明理由。3.事件2中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?4.除事件3所列核验资料外,承包人还应核验哪些资料?
  • 3. 背景资料:某中型水库主坝为黏土心墙砂壳坝.心墙最小厚度为1.2m,其除险加固的主要工作内容有:①上游坝面石渣料帮坡。②完善观测设施。③坝基、坝肩水泥帷幕灌浆。④新坝顶混凝土防浪墙。⑤增设混凝土截渗墙。⑥下游坝面混凝土预制块护坡。⑦新建坝顶混凝土道路。河床段坝基上部为厚6m的松散、中密状态的中粗砂层,下部为弱风化岩石,裂隙发育中等;两侧坝肩均为强风化岩石地基,裂隙发育中等。混凝土截渗墙厚度为0.4m,用冲挖工艺成槽,截渗墙在强、弱风化岩石入岩深度分别为1.5m、1.0m,混凝土截渗墙示意图如图1所示。设计要求混凝土截渗墙应在上游坝面石渣料帮坡施工结束后才能开工.并在截渗墙施工过程中预埋帷幕灌浆管。本工程施工过程中发生如下事件:事件1:工程开工前进行了项目划分,该水库主坝除险加固工程划分为1个单位工程,7个分部工程。其中混凝土截渗墙按工程量划分为2个分部工程。事件2:2020年2月底,春灌在即,该水库下闸蓄水验收条件亦已具备,施工单位及时向项目法人提出了验收申请,项目法人主持了下闸蓄水验收。事件3:2021年12月底,项目法人对该水库进行了单位工程投入使用验收,单位工程质量在施工单位自评合格后,由监理单位复核并报经该工程质量监督机构核定为优良。2021年12月底,本工程通过了竣工验收,竣工验收的质量结论意见为优良。问题:1.根据事件1,请指出除混凝土截渗墙外的其余5个分部工程名称。2.请指出①、③、⑤、⑦四项工程内容之间合理的施工顺序。3.指出事件2中的不妥之处并改正。4.根据示意图中的混凝土截渗墙布置和各区段地质情况.指出截渗墙施工中质量较难控制的是哪一个区段,并简要说明理由。5.指出事件3中不妥之处并改正。
  • 4. 背景资料:某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:(1)合同工期240d,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15日完工。由承包人编制并经监理人批准的施工进度计划如图2所示(单位:d;每月按30d计;节点①最早时间按2018年10月14日末计)。施工中发生了如下事件:事件1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表2,其他工作逻辑关系不变。第二步,按照费用增加最少原则,根据表2进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。事件2:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。事件3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。问题:1.根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。2.综合事件1、2,承包人可向发包人提出的补偿金额是多少?说明理由。3.事件2中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?4.除事件3所列核验资料外,承包人还应核验哪些资料?
