2025年二级建造师《市政公用工程管理与实务》逆袭破题卷(二)

考试总分:120分

考试类型:模拟试题

作答时间:180分钟

已答人数:222

试卷答案:有

试卷介绍: 2025年二级建造师《市政公用工程管理与实务》逆袭破题卷(二)已经整理好,需要备考的朋友们赶紧来刷题吧!

开始答题

试卷预览

  • 1. 压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于()m。

    A0.5

    B0.4

    C0.3

    D0.2

  • 2. 当室外燃气钢管的设计输气压力为0.1MPa时,其强度试验压力应为()MPa。

    A0.1

    B0.15

    C0.3

    D0.4

  • 3. 中、低压燃气管道可采用(),但应符合有关标准的规定。

    A钢管

    B机械接口铸铁管

    C聚乙烯管

    D硬质塑料管

  • 4. 燃气管道采用泡沫水检测焊口的试验是()。

    A气体吹扫

    B清管球清扫

    C气压试验

    D严密性试验

  • 5. 在实施焊接前,应根据焊接工艺试验结果编写焊接工艺方案,方案内容不包括()。

    A焊接材料

    B焊接单位

    C焊接方法

    D检验方法

  • 6. 热力管网试运行的时间应从正常试运行状态的时间开始计算连续运行()h。

    A72

    B60

    C48

    D36

  • 7. 直接按热媒分类的热力管网是()。

    A热水热网

    B一级管网

    C地沟管网

    D闭式管网

  • 8. 关于旧沥青路面作为基层加铺沥青混合料面层的技术要求,错误的是()。

    A应对原有沥青路面进行调查处理、整平或补强,符合设计要求

    B填补旧沥青路面凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过150mm

    C符合设计强度、基本无损坏的旧沥青路面经整平后可作基层使用

    D旧沥青路面有明显的损坏,但强度能达到设计要求的,应对损坏部分进行处理

  • 9. 有关雾封层施工技术要求,以下说法正确的是()。

    A施工时路面温度应大于10℃

    B环境湿度宜大于或等于85%

    C雨天进行雾封层施工时,应加大沥青喷洒量

    D雾封层干涸后即可开放交通

  • 10. 混凝土构件增大截面工程施工时,植筋施工完成后的紧后工作是()。

    A界面处理

    B新增钢筋制作与安装

    C浇筑混凝土

    D清理修复原结构、构件

  • 11. 不属于城市给排水管道全断面修复方法的是()。

    A喷涂法

    B缠绕法

    C内衬法

    D爆管法

  • 12. 市政公用工程施工中,每一个单位(子单位)工程完成后,应进行()测量。

    A竣工

    B复核

    C校核

    D放灰线

  • 13. 施工成本分析中,针对特定问题和与成本有关事项的分析内容,不包括()。

    A工期成本分析

    B人工费分析

    C资金成本分析

    D施工索赔分析

  • 14. 放坡开挖基坑时,需要根据土的分类、力学指标和开挖深度确定沟槽的()。

    A开挖方法

    B边坡防护措施

    C边坡坡度

    D开挖机具

  • 15. 石灰土只能用作()。

    A高级路面的底基层

    B次高级路面的基层

    C高等级路面的基层

    D柔性路面的基层

  • 16. 为防沥青混合料粘轮,可对压路机钢轮喷淋含有少量表面活性剂的雾状水,严禁刷()。

    A柴油

    B隔离剂

    C食用油

    D防粘结剂

  • 17. 切断预应力筋不得采用()。

    A砂轮锯

    B切断机

    C大力剪

    D电弧切割

  • 18. 钻孔灌注桩初灌水下混凝土时,导管首次埋入混凝土的深度不应小于()m。

    A0.7

    B0.8

    C0.9

    D1.0

  • 19. 相邻桩之间净距小于5m时,应待邻桩混凝土强度达到()后,方可进行本桩钻孔。

    A3MPa

    B5MPa

    C8MPa

    D10MPa

  • 20. 招标人与中标人签订合同后()内,应当向中标人和未中标人退还投标保证金。

    A5个工作日

    B5个日历天

    C15个工作日

    D15个日历天

  • 1. 常用不开槽管道施工方法有()等。

    A顶管法

    B盾构法

    C浅埋暗挖法

    D螺旋钻法

    E夯管法

  • 2. 燃气管道的阀门安装要注意的问题主要是()。

    A方向性

    B安装的位置要便于操作维修

    C阀门的手轮要向下

    D阀门手轮宜位于膝盖高

    E根据阀门的工作原理确定其安装位置

  • 3. 燃气管道根据用途分为( )。

    A长输管道

    B工业企业燃气管道

    C架空燃气管道

    D高压燃气管道

    E城镇燃气输配管道

  • 4. 下列选项中,属于按成本项目进行成本分析的内容有()。

    A施工索赔分析

    B成本盈亏异常分析

    C人工费分析

    D分部分项工程分析

    E材料费分析

  • 5. 城镇道路按路面结构分类,可以分为()。

    A沥青路面

    B水泥混凝土路面

    C高级路面

    D低级路面

    E砌块路面

  • 6. 锚具、夹具和连接器进场时确认其锚固性能类别、型号、规格、数量后进行()。

    A外观检查

    B强度检验

    C硬度检验

    D静载锚固性能试验

    E动载锚固性能试验

  • 7. 对地质复杂的大桥、特大桥,沉入桩施工前应进行试桩,其目的是()。

    A检验桩的承载能力

    B确定贯入度

    C确定沉桩工艺

    D确定桩端标高

    E确定桩身强度

  • 8. 现浇预应力混凝土连续梁的常用施工方法有()。

    A支架法

    B顶推法

    C移动模架法

    D悬臂拼装法

    E悬臂浇筑法

  • 9. 明挖基坑真空井点降水的布置应根据基坑的()来确定。

    A土的性质

    B地下水流向

    C土方设备施工效率

    D降水深度

    E平面形状

  • 10. 城镇道路工程专项施工方案实施前,对施工安全技术交底的说法,符合规范要求的是()。

    A项目部必须建立安全技术交底制度

    B项目部必须对作业人员进行相关的安全技术教育与培训

    C作业前专职安全员必须向作业人员进行详尽的安全交底,并形成文件

    D作业前现场管理人员必须向作业人员进行详尽的安全技术交底,并形成文件和项目专职安全生产管理人员共同签字确认

    E作业前项目经理必须向作业人员进行详尽的安全交底,并形成文件

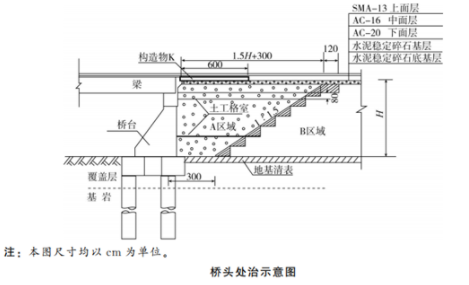

  • 1. 背景资料某施工单位承接了一条道路的施工,路线全长5km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降及桥头跳车,桥台与路堤交接处按图施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如下图所示,B区域为已经填筑完成的路堤填筑区域。该项目实施过程中发生了如下事件:事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录3条技术要点如下:1.应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;2.对无法使用机械摊铺的超宽路段,按照设计宽度进行填筑;3.气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5~1.5个百分点。事件二:施工单位对K5+500+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。事件三:施工单位完成约定的全部工程内容,且经施工自检合格后,向C单位提交D报告,申请竣工验收,并经总监理工程师签署意见。对符合竣工验收要求的工程,C单位负责组织勘察、设计、监理等单位组成的专家组实施验收。【问题】1.写出图中构造物K的名称。2.图中A区域应采用哪些特性的填料回填?3.对事件一中的3条技术要点逐条判断对错,并改正错误之处。4.写出两条可对事件二中裂缝修复的技术措施。5.写出事件三中C单位、D报告的名称。

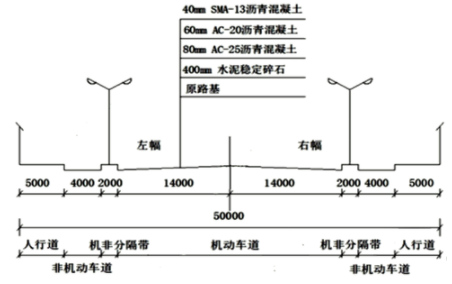

  • 2. 【背景资料】某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图所示,现状路面结构为40mmAC-13细粒式沥青混凝土上面层,60mmAC-20中粒式沥青混凝土中面层,80mmAC-25粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补强。②铣刨40mm旧沥青混凝土上面层后,加铺40mmSMA-13沥青混凝土上面层。道路封闭施工过程中,发生如下事件:事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层换填,并确认。事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格,项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫后开始摊铺AC-20中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。【问题】请指出沥青摊铺工作的不当之处,并给出正确做法。

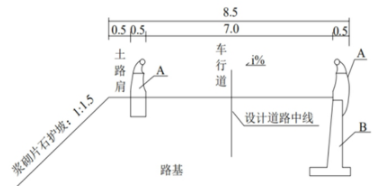

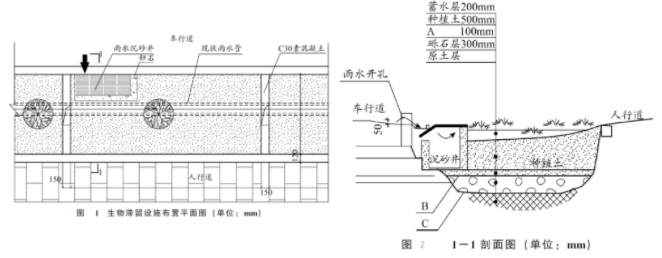

  • 3. 【背景资料】甲公司承建南方某城市主干路改造工程,该道路设计为双向六车道,设计总长3.4km,宽36m。道路横断面布置为:6m人行道+12m机动车道+12m机动车道+6m人行道。机动车道横坡采用1.5%,其中人行道范围内设置净宽2m的生物滞留设施。该项目改造前已具有完善的雨水、污水管道及绿化系统,改造内容主要为:(1)将原有机动车道表面层铣刨后加铺4cm厚SMA改性沥青表面层。并间隔更换部分路缘石为带雨水豁口的预制路缘石。(2)原有人行道烧结砖统一更换为200mm×100mm×60mm透水砖,并埋设HDPE多孔盲管。透水人行道路面砖下渗的雨水,通过HDPE多孔盲管就近引入雨水口后排入雨水系统,管径为DN50。(3)利用现有绿化带进行生物滞留设施改造,将现状绿化带(净宽1.8m)拓宽至2.27m,内部净宽2m。生物滞留设施布置平面图及断面图如图1、图2所示。施工过程中发生了如下事件:事件一:在生物滞留设施改造前,项目部采购了①透水土工布②防渗膜③卵石④种植土等材料用于改造施工。事件二:在生物滞留设施建设过程中,拓宽后的生物滞留设施影响了原有盲道的布置,经过设计单位现场确认后,决定将原有盲道砖向绿化带外侧平移一定的距离以满足无障碍设施相关要求。事件三:在施工过程中,材料供应商为了卸货方便,将进场的透水砖成堆码放在绿化带中,导致了绿化带原有的植物大面积死亡,监理单位发现后,责令施工单位补种植物。施工单位为此花费2万元。【问题】1.海绵城市建设技术设施类型分为哪四类?本项目中的生物滞留设施属于哪一类?2.根据事件一,请指出图2中A、B、C分别代表哪种材料?(用事件一中的序号表示)3.在人行道施工时,无障碍设施应符合哪些要求?4.事件三施工单位产生的费用是否可以向建设单位索赔?说明理由。
  • 4. 【背景资料】A公司承包了某市政道路工程,路基以填土为主,填土路基一侧采用浆砌片石护坡,一侧采用挡土墙挡土。(路基断面图如图1-1所示,挡土墙如图1-2所示)。道路基层采用水泥稳定粒料基层,面层为沥青混凝土面层。图1-1路基断面图(尺寸单位:m)图1-2挡土墙断面图(尺寸单位:cm)合同文件约定,道路施工工期为120天。项目部进场后由于征地拆迁问题,致使路基实际开工日期延后25天。项目部为保证施工工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工调整为流水施工(划分为3个施工段,路基、基层和面层,在三个施工段的持续时间分别为20天、20天、20天,10天、10天、10天和15天、15天、15天)。施工过程中发生如下事件:事件一:路基施工前,项目经理做了总体安排,并对负责路基施工的现场管理人员进行了技术交底。为确保路基施工质量修筑路基施工试验段以确定路基施工的相关参数。事件二:路基施工时,项目部排除了原地面积水,在进行清表时发现一煤矿采空区,经核对施工设计并未说明该路段有煤矿采空区。为此施工项目部提请了设计变更。事件三:路基填筑过程中,采用分层填筑,分层压实。路基填筑至设计标高开始碾压,碾压时从路基右侧向路基左侧进行碾压。【问题】1.写出图示当中A、B、C、D的名称。2.项目部调整施工进度的方法能否满足合同工期的要求?请说明理由。3.事件一中的说法有不妥之处,指出并改正。4.请说明项目部修筑路基施工试验段的目的。5.事件三中的做法是否正确?请说明理由。
