2025年二级建造师《机电工程管理与实务》模拟试卷(一)

考试总分:120分

考试类型:模拟试题

作答时间:180分钟

已答人数:323

试卷答案:有

试卷介绍: 2025年二级建造师《机电工程管理与实务》模拟试卷(一)已经整理好,需要备考的朋友们赶紧来刷题吧!

开始答题

试卷预览

  • 1. 离心式水泵联轴器同心度轴向倾斜允许偏差为()mm。

    A0.5

    B0.6

    C0.7

    D0.8

  • 2. 压缩机试运行完毕或暂停期间,应在吸气管内通入无油干燥()。

    A空气

    B氮气

    C氧气

    D氨气

  • 3. 如果汽轮机与发电机用联轴器联结,在室温下找正联轴器时,汽轮机与发电机的高度应该是()。

    A相同

    B汽轮机一侧高

    C发电机一侧高

    D符合规范对相应联轴器精度的要求

  • 4. 电站式轴流通风机和矿井式轴流通风机,滚动轴承正常工作温度不应超过()℃。

    A60

    B70

    C75

    D95

  • 5. 明配导管的弯曲半径不宜小于管外径的()倍;与两个接线盒间只有一个弯时,其弯曲半径不宜小于管外径的()倍。

    A4;6

    B6;4

    C6;10

    D10;6

  • 6. 下列关于管道系统液压试验实施要点的说法中,正确的是()。

    A液压试验应使用洁净水,对不锈钢管道,水中氯离子含量不得超过50ppm

    B试验前,注入液体时应排尽空气

    C试验时环境温度不宜低于0℃,当环境温度低于0℃时应采取防冻措施

    D承受内压的地上钢管道试验压力为设计压力的1.15倍

  • 7. 在下列绿色施工的节水与水资源利用方面,做法错误的是()。

    A施工中采用先进的节水施工工艺

    B施工现场供水管网和用水器具不应有渗漏

    C施工现场建立可再利用水的收集处理系统

    D现场机具、车辆等冲洗优先使用自来水

  • 8. 空调水系统管道一般不采用的连接是()。

    A承插

    B焊接

    C法兰

    D沟槽

  • 9. 总承包单位如果仅申请施工临时用电,那么施工临时用电结束或施工用电转入建设项目电力设施供电,则总承包单位应及时()。

    A向供电部门办理变更用电手续

    B向供电部门办理新装用电手续

    C向供电部门办理总包单位正式用电手续

    D向供电部门办理终止用电手续

  • 10. 卷扬机工作时,由卷筒到第一个导向滑车的水平直线距离应大于卷筒长度的()倍。

    A10

    B15

    C20

    D25

  • 11. 下列焊缝外观检验项目中,允许存在的表面缺陷是()。

    A裂纹

    B气孔

    C夹渣

    D咬边

  • 12. 下列要求中,不符合安全部件安装验收要求的有()。

    A限速器动作速度整定封记完好,且无拆动痕迹

    B安全钳有拆动痕迹时应重新调节

    C缓冲器应无锈蚀

    D缓冲器动作试验时,其柱体从完全压缩到完全复位,时间不能大于120s

  • 13. 金属拱顶储油罐采用倒装法施工时,下列关于罐底安装要求的说法不正确的是()。

    A底板铺设前,底面应涂刷沥青防腐漆二道,每板留出边50mm不刷

    B底板由外向中心铺设

    C罐底板任意相邻两个焊接接头之间的距离以及边缘板焊接接头距底圈罐壁纵焊缝的距离不应小于200mm;

    D底板边缘板外侧300mm的对接焊缝应先行组焊并进行射线探伤检测

  • 14. 汽轮机本体主要由静止和转动两部分组成,其中属于静止部分的是()。

    A主轴

    B叶轮

    C止推盘

    D喷嘴组

  • 15. 下列关于汽轮机汽缸扣盖安装技术要点的表述中,错误的是()。

    A扣盖全程工作应连续进行,不得中断

    B正式扣盖之前应将内部零部件全部装齐后进行试扣

    C试扣空缸要求在自由状态下0.10mm塞尺不入

    D汽缸紧固一般采用冷紧

  • 16. 发电机设备安装的下述几个工序中,符合发电机安装一般程序的是()。

    A定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装

    B定子及转子水压试验→定子就位→发电机穿转子→氢冷器安装

    C定子就位→定子及转子水压试验→氢冷器安装→发电机穿转子

    D定子就位→发电机穿转子→定子及转子水压试验→氢冷器安装

  • 17. 电站锅炉钢架安装时,当柱底板与基面之间有灌浆时,灌浆层厚度不宜()。

    A小于30mm

    B大于30mm

    C小于50mm

    D大于50mm

  • 18. 根据《建筑给水排水与节水通用规范》GB55020-2021,下列说法正确的是()。

    A给水管道应为绿色环

    B热水回水管道应为黄色环

    C中水管道、雨水回用和海水利用管道应为蓝色环

    D排水管道应为黄棕色环

  • 19. 厚度小于()mm钢材的对接焊缝,不应采用超声波探伤确定焊缝质量等级。

    A5

    B6

    C8

    D10

  • 20. 风力发电场变电站的布置不符合规范要求的是()。

    A变电站的位置不宜靠近风力发电场中心

    B变电站的位置宜靠近主干道路

    C宜便于架空和电缆线路的引入

    D宜便于架空和电缆线路的引出

  • 1. 安装在主干管上起切断作用的闭路阀门,应逐个做()。

    A严密性试验

    B强度试验

    C通水试验

    D灌水试验

    E通球试验

  • 2. 设备安装前对设备基础的位置、标高、几何尺寸测量检查的主要项目有()。

    A基础的坐标位置

    B混凝土强度

    C不同平面的标高

    D基础立面的铅垂度

    E地脚螺栓预留孔内有无露筋、凹凸等缺陷

  • 3. 下列设备或机组,应有预压和沉降观测详细记录的是()。

    A汽轮发电机组

    B透平压缩机组

    C大型储罐

    D高压配电柜

    E变压器

  • 4. 关于导线的敷设要求,正确的有()。

    A同一交流回路的绝缘导钱不应穿于不同金属导管内

    B绝缘导线在槽盒内敷设时,应按回路分段绑扎,绑扎点间距不应大于2m

    C不同电压等级、交流与直流的导线应尽量穿在同一管内

    D导线在管内不应有接头

    E同一槽盒内不宜同时敷设绝缘导线和电缆

  • 5. 企业、事业单位计量标准器具的使用,必须具备()条件。

    A经计量检定合格

    B具有正常工作所需要的环境条件

    C具有称职的保存、维护、使用人员

    D具有完善的管理制度

    E超过检定周期

  • 6. 《中华人民共和国电力法》对用电计量装置的使用规定了()等要求。

    A用电计量装置由省级计量行政主管部门依法授权的检定机构进行检定合格

    B用电计量装置的设计应征得当地供电部门认可

    C施工单位安装完毕应由供电部门检查确认

    D用户在新装、换装及现场校验后,应对用电计量装置加封

    E用电计量装置加封后,供电企业应在工作凭证上签章

  • 7. 临时用电施工组织设计的主要内容应包括()。

    A现场勘测

    B用电设备位置及线路走向

    C选择变压器

    D设计配电系统

    E编制用电经费预算

  • 8. 制定吊装技术方案时,应考虑起重机的基本参数有()。

    A最大工作幅度

    B工作时间

    C额定起重量

    D起重机自重

    E最大起升高度

  • 9. 轧机属于按用途分类的是()。

    A焊管轧机

    B板带轧机

    C型钢轧机

    D平整机

    E钢管轧机

  • 10. 危险源分为()。

    A物理危险源

    B化学危险源

    C现场环境危险源

    D生物危险源

    E社会心态危险源

  • 1. 背景:某啤酒生产线设备安装工程项目,施工项目部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用PD-CA循环方法对该工程进行质量控制。以下是该施工项目经理部在质量控制过程中的部分具体方法:(1)确定质量总目标并分解成分目标;(2)绘制竣工图;(3)对工程进场材料进行检验;(4)进行联动调试和试运转;(5)检查竣工资料文件;(6)编制施工组织总设计;(7)参加设计技术交底;(8)对施工工艺、方法、工序进行质量监督。问题:1.施工项目经理部在施工开始前进行的质量控制属于哪类控制?主要控制哪些方面?2.在质量预控中,施工生产要素预控主要指哪些?3.工程回访的方式有哪些?

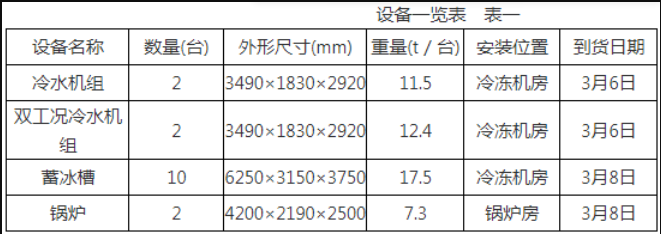

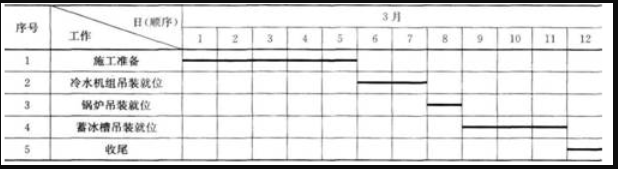

  • 2. 背景某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房安装就位。施工单位依据设备一览表(见表一)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车吊,吊机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9000×4000)mm,大于所有设备外形尺寸,选择锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。设备一览表 表一设备吊装进度计划 表二问题:1.设备吊装工程中应配置哪些主要的施工作业人员?2.吊机对地基有哪些要求?3.指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。4.确定空调工程项目施工顺序有哪些原则?
  • 3. 背景:某安装公司承包一项演艺中心的空调工程,演艺中心地处江边(距离江边100m),空调工程设备材料:双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)公称压力1.6MPa空调水管(DN20~DN700)、风管、风阀及配件(卡箍、法兰)等由安装公司订立采购合同。安装公司项目部进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容。江水热源泵机组使用江水冷却,需敷设DN700冷却水管至江边,DN700冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工,空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。问题:1.本工程要编制哪几个新技术的施工方案?方案中有哪些主要内容?2.本工程的新技术施工方案如何进行技术交底?3.DN700阀门在安装前要做哪些试验。
  • 4. 背景:某安装公司承包2×200MW火力发电厂1号机组的全部机电安装工程,工程主要内容包括锅炉、汽轮发电机组、油浸式电力变压器、110kV交联电力电缆、化学水系统输煤系统、电除尘装置等安装。安装公司项目部进场后,编制了施工组织设计,制定项目考核成本。施工组织设计的主要内容有编制说明、工程概况。施工方案有油浸式电力变压器施工方案、电力电缆敷设方案、电力电缆交接试验方案等。油浸式电力变压器施工方案中的施工程序只有开箱检查、二次搬运、设备就位、吊芯检查。安装公司项目部重视施工技术交底工作,在各工程的开工前,技术人员对施工人员进行了施工技术交底。在油浸式电力变压器安装时,由于变压器附件到货晚,导致整体工期滞后,安装公司项目部协调5名施工人员到该项目支援工作,作业班长考虑到他们比较熟悉变压器安装且经验丰富,未通知技术人员进行交底,立即安排参加变压器的安装工作。110kV电力电缆交接试验时,电气试验人员按照施工方案与《电气设备交接试验标准》要求,对110kV电力电缆进行了电缆绝缘电阻测量和交流耐压试验。问题:1.本项目机电安装工程施工组织设计的主要内容还应有哪些?2.油浸式电力变压器施工程序中还缺少哪些工序?3.作业班长做法是否正确?写出施工技术交底的类型。4.110KV电力电缆交接试验时,还缺少哪几个试验项目?
