  • 1. 汽轮发电机组属于()的组成部分。

    A燃烧系统

    B汽水系统

    C控制系统

    D电气系统

  • 2. 室内给水管道施工程序,管道加工预制之后的工序是()。

    A管道测绘放线

    B管道支架安装

    C系统压力试验

    D防腐绝热

  • 3. 散热器组对应()。

    A错开

    B有一定间隙

    C平直紧密

    D对称

  • 4. 高温热水供暖系统,试验压力应为系统顶点工作压力加()MPa。

    A0.1

    B0.2

    C0.3

    D0.4

  • 5. 庭院灯灯具接线盒应采用防护等级不小于()的防水接线盒。

    AIP54

    BIP55

    CIPX5

    DIPX7

  • 6. 下列关于母线槽安装要求说法错误的是()。

    A水平敷设的母线槽,每节不得少于1个支架

    B垂直敷设的母线槽,每节不得少于1个支架

    C距拐弯0.4~0.5m处应设置支架

    D固定点位置不应设置在母线槽的连接处或分接单元处

  • 7. ()灯具应获得消防产品型式试验合格评定,且具有认证标志。

    AⅠ类

    B消防应急照明

    C庭院灯照明

    D重量15kg的吊灯

  • 8. 关于插座安装技术要求,正确的是()。

    A在潮湿房间应装设密闭插座

    B插座距地面高度一般为0.5m

    C托儿所、幼儿园及小学校的插座距地面高度不宜小于1.5m

    D插座宜由单独的回路配电

  • 9. 对于埋设在基础上的沉降基准点,第一次观测应在()。

    A设备安装期间进行

    B基准点埋设前进行

    C基准点埋设后进行

    D设备安装结束后进行

  • 10. 设计压力为10MPa的工业管道属于()。

    A低压管道

    B常压管道

    C中压管道

    D高压管道

  • 11. 电气设备交接试验中,对直流试验设备及大电容的被测试设备多次放电的放电时间不少于()。

    A1min

    B2min

    C3min

    D5min

  • 12. 电力电缆与控制电缆之间应设()。

    A防火墙

    B防火门

    C防火隔板

    D防火包

  • 13. 临时用电施工组织设计应由电气技术人员编制,()审核,经主管部门批准后实施。

    A电气工程师

    B项目技术负责人

    C项目经理

    D监理工程师

  • 14. 在施工方案中应专门制定()措施,并写明要求。在作业时请电力设施的管理部门派员监管。

    A保护电力设施的安全技术

    B用电设备管理

    C用电时间管理

    D用电人员持证上岗

  • 15. 用户申请新装或增加用电时,提交的资料不包括()。

    A用电时间

    B用电地点

    C用电性质

    D用电设备

  • 16. 焊接过程质量检验中,属于焊接前检验的是()。

    A目视检测

    B焊接环境的检查

    C组装质量

    D无损检测

  • 17. 汽轮机凝汽器内部管束进行穿管和连接的时间点是()。

    A低压加热器安装前

    B凝汽器壳体管板安装前

    C低压缸就位前

    D低压缸就位后

  • 18. 安装、改造、修理的施工单位应当在验收后30日内将相关技术资料和文件移交特种设备使用单位。不属于移交的安全技术档案内容的是()。

    A特种设备的设计文件

    B安装及使用维护保养说明

    C产品质量合格证明

    D接口技术文件

  • 19. 对于施工机具的选择,按主要性能参数进行是为了()。

    A满足施工方案的需要

    B满足工程需要和保证质量要求

    C适合使用场所的环境条件

    D满足施工部署中的机械设备供应计划

  • 20. 在保修期内,座谈会方式回访是由()组织座谈会或意见听取会。

    A施工单位

    B设计单位

    C建设单位

    D供货单位

  • 1. 关于管道系统的压力试验,说法正确的有()。

    A试验过程发现泄漏时,应由有资质的人员进行带压处理

    B压力试验温度严禁接近金属材料的脆性转变温度

    C脆性材料严禁使用气体进行试验

    D进行压力试验时,划定禁区,无关人员不得进入

    E压力试验合格后,应填写管道系统压力试验记录

  • 2. 在下列管理中,属于绿色施工管理内容方面的有()。

    A规划管理

    B组织管理

    C评价管理

    D安全管理

    E质量管理

  • 3. 风管系统安装完成后,必须进行严密性检验,主要检验风管、部件制作加工后()的严密性。

    A阀门面

    B咬口缝

    C风管法兰翻边

    D风管管段之间

    E铆接孔

  • 4. 下列选项中,可以采用集群液压千斤顶整体提升吊装法的有()。

    A大型屋盖的吊装

    B体育场馆钢屋架的整体滑移

    C桥梁建造

    D山区电厂发电机组的安装

    E电视塔顶设备吊装

  • 5. 建筑智能化施工图的深化设计前,应先确定智能化设备的()。

    A品牌

    B数量

    C规格

    D型号

    E供货周期

  • 6. 特殊建设工程消防验收的条件包括()。

    A完成工程消防设计和合同约定的消防各项内容

    B建设单位对工程涉及消防的各分部分项工程验收合格

    C施工、设计、工程监理、技术服务等单位确认工程消防质量符合有关标准

    D消防设施性能、系统功能联调联试等内容检测合格

    E有施工单位出具的工程质量保修书

  • 7. 分析取源部件的安装位置,应选在()的地方。

    A压力稳定

    B能灵敏反映真实成分变化

    C取得有代表性的分析样品

    D周围有层流、涡流

    E附近有非生产过程的化学反应

  • 8. 汽轮发电机系统设备主要包括()。

    A励磁机

    B发电机

    C再热器

    D汽包

    E汽轮机

  • 9. 汽轮发电机定子主要由()等部分组成。

    A机座

    B定子铁心

    C定子绕组

    D端盖

    E中心环

  • 10. 定期开展的维护保养工作,一般()一次。

    A每月

    B一季度

    C半年

    D一年

    E两年

  • 1. 背景资料某安装公司总包氮氢压缩分厂全部机电安装工程,其中氮氢压缩机为多段活塞式,工作压力为32MPa,电体和压缩机本体分为两件进场,现场用齿式联输器连接,压缩机系统的管道随机组订货,现场组装试验。开工前,安装公司决定压缩机系统的机械设备,电气自动化,管道等主体工程由本单位自行安装,防腐保温及其他非主体工程分包给具有相应资质的分包单位承担,安装公司对分包工程从技术,质量,安全,进度,工程款支付等进行施工全过程的管理。施工前,施工方案编制人员向施工作业人员作了分项,专项工程的施工交底,由于交底内容全面,重点突出,可操作性强,故施工中效果明显工程进展顺利。试运行阶段,一台压缩机振动较大,经复查土建无施工质量问题,基础无下沉;设备制造质量全部合格;复查安装记录;垫铁设置合理且规定定位焊接,一、二次灌浆均符合质量要求;测量仪器精度合格,各种环境因素对安装无影响,建设单位要求安装公司进一步认真复查并处理。问题:1.压缩机系统的管道,按压力分应属于哪一类?应进行哪些试验?2.对分包工程管理的主要依据有哪些?3.施工方案交底主要包括哪些内容?4.根据背景资料分析可能引起压缩机振动大的原因,应由哪个单位承担责任?
  • 2. 背景资料某成品燃料外输项目,由4台5000m3成品汽油罐,两台10000m3消防罐,外输泵和工作压力为4.0Mpa的外输管道及相应的配套系统组成。具备相应资质的A公司为施工总承包单位。A公司拟将外输管道及配套系统施工任务分包给GC2资质的B专业公司,业主认为不妥,随后A公司获得业主同意,将土建施工分包给具有相应资质的C公司,其余工程由A公司自行完成。A公司用外搭脚手架正装法对汽油罐进行组装,壁板采用吊车吊装,由于吊车司机意外受伤,紧急由项目部有丰富驾驶经验的汽车驾驶员经过培训后上岗。其中有3台气焊机分别由3个开关控制,并共用一个总闸电保护开关;经安全检查,存在不符合安全规定之处。管道试压前,项目部全面检查了管道系统,试验范围内的管道已经按照图纸要求完成,焊缝已除锈合格并涂好了底漆:膨胀节已设置了临时约束装置,一块1.6级精度的压力表已校验合格待用,待试压管道与其他系统已用盲板隔离。项目部在上述检查中发现了几个问题,并出具了整改书,要求作业队限时整改。由于业主负责的施工图设计滞后,造成C公司工期延误20天,窝工损失达30万元人民币,C公司向A公司提出工期和费用索赔,A公司以征地由业主负责,C公司应向业主索赔为由,拒绝了C公司的索赔申请。问题:1.说明A公司拟将管道系统分包给B单位不妥的理由。2.指出汽油罐作业中不符合安全规定之处并说明理由。进行汽油罐组装时的危险源主要有哪些?3.管道试压前的检查中发现了哪几个问题?应如何整改?4.A公司拒绝C公司的索赔是否妥当?说明理由

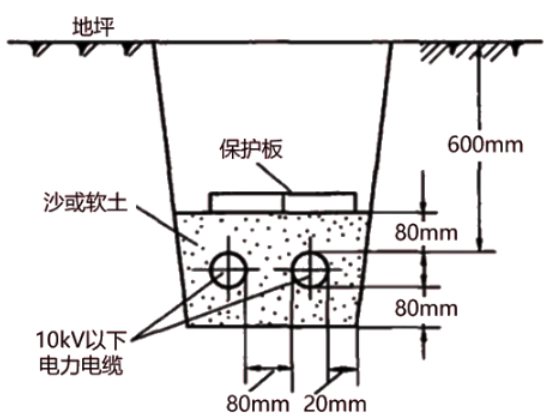

  • 3. 背景资料某安装公司承包2×200mw火力发电厂1机组的全部机电安装工程、工程主要内容包括锅炉、汽轮发电机组、油浸式里变压器、110KV交联电力电缆、化学水系统、输煤系统、电除尘装置等安装。安装公司项目部进场后,编制了施工组织设计,制定项目考核成本。施工组织设计的主要内容有工程概括和施工部署、主要施工方案等。施工方案有油浸式电力变压器施工方案、电力电缆敷设方案、电力电缆交接试验方案等。油浸式电力变压器施工方案中的施工程序只有开箱检查、二次搬运、设备就位、吊芯检查。安装公司项目部重视施工技术交底工作,在各工程的开工前,技术员对施工人员进行了施工技术交底。在油浸式电力变压器安装时,由于变压器附件到货晚,导致整体工期滞后,安装公司项目部协调5名施工人员到该项目支援工作,作业班长考虑到他们熟悉变压器安装且经验丰富,未通知技术人员进行交底,立即参加变压器的安装工作。110KV电力电缆交接试验时,电气试验人员按照施工方案与《电力设备交接试验规范》要求,对110KV电力电缆进行了电缆绝缘电阻测量和交流耐压试验。问题:1.本项目施工组织设计的要求内容还应有哪些?2.油浸式电力变压器施工程序中还缺少哪些工序?3.作业班长做法是否正确?写出施工技术交底的类型。4.110KV电力电缆交接试验时,还缺少哪几个试验项目?
  • 4.  某石油炼化项目业主与A公司签订了氢气压缩机厂房建筑安装工程施工总承包合同,工程包括的建筑工程施工内容有:设备管道及钢结构厂房基础施工、配电室建筑工程等;机电安装工程施工内容有:厂房钢结构制造安装、一台20t通用桥式起重机安装、一台活塞式氢气压缩机及其缓冲罐和润滑油站、氢气管道、润滑油管道、冷却循环水管道、变压器、配电开关柜、动力电缆、照明、自动化仪表控制装置等,钢结构厂房、桥式起重机、压缩机及进出口配管。A公司编制了氢气压缩机厂房建筑及安装工程施工组织设计,施工的关键程序为:埋地隐蔽(循环水管道、直埋电缆、接地干线压缩机(电机、机身、缸体等部件)临时就位—钢结构厂房安装—桥式起重机安装),其中直埋电缆布置图如下:工程实施过程中,发生了以下事件:事件一:监理工程师认为直埋电缆布置图有问题,要求整改;事件二:经过业主同意,A公司与B公司签订了建筑工程施工分包合同。B公司完成了压缩机基础施工,与A公司办理了基础强度检查验收;事件三:A公司依据施工质量管理策划要求和压力管道质量保证手册,明确焊接工程师负责压力管道焊接质量控制系统的建立和运行,对焊接工序的焊工、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修的控制点实施有效管理。并严格规范了现场质量检查的方法,采用目测法、实测法、试验法等。事件四:电动机试运行前,A公司进行了试运行前的检查。问题:1、事件一直埋电缆布置图有哪些问题,应如何整改?2、事件二基础强度检查验收,A公司主要核查基础哪些内容?B公司需要提供哪些资料?3、事件三如何进行实测法现场质量检测?试验法主要包括哪些内容?4、事件四电动机试运行前检查应做哪些工作?
