2025年监理工程师《建设工程监理案例分析(水利工程)》冲刺必刷卷(二)

考试总分:120分

考试类型:模拟试题

作答时间:240分钟

已答人数:467

试卷答案:没有

试卷介绍: 2025年监理工程师《建设工程监理案例分析(水利工程)》冲刺必刷卷(二)已经整理好,需要备考的朋友们赶紧来刷题吧!

开始答题

试卷预览

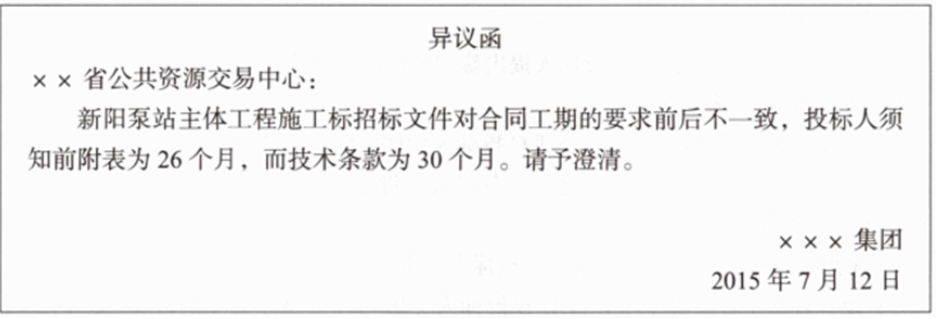

  • 1. 【背景资料】招标人××省水利工程建设管理局依据《水利水电工程标准施工招标文件(2009年版)》编制了新阳泵站主体工程施工标招标文件,交易场所为××省公共资源交易中心,投标截止时间为2015年7月19日。在阅读招标文件后,投标人×××集团对招标文件提交了异议函。【问题】×××集团对招标文件提交的异议函有哪些不妥之处?说明理由。除背景资料的异议类型外,在招标投标过程中,投标人可提出的异议还有哪些类型?分别应在什么时段提出?

  • 2. 【背景资料】某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件(2009年版)》编制招标文件。该项目在招标投标及实施过程中发生如下事件。投标人D中标,并与发包人签订施工总承包合同。根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。分包人E按照规定设立项目管理机构,其中,项目负责人、质量管理人员等均为本单位人员。【问题】指出并改正事件中的不妥之处。分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
  • 3. 【背景资料】某水利工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。该工程在合同履行过程中发生如下事件。专业监理工程师在现场巡视时,发现设备安装分包单位违章作业,有可能导致发生重大质量事故。总监理工程师口头要求总承包单位暂停分包单位施工,但总承包单位未予执行。总监理工程师随即向总承包单位下达了工程暂停令,总承包单位在向设备安装分包单位转发工程暂停令前,发生了设备安装质量事故。【问题】就事件中所发生的质量事故,指出建设单位、监理单位、总承包单位和设备安装分包单位各自应承担的责任,说明理由。
  • 4. 【背景资料】某河道新建节制闸工程,在建设过程中发生如下事件。本工程采用塔式起重机进行垂直运输作业,吊装过程中发生模板坠落事故,致1人死亡、2人重伤、1人轻伤。事故发生后,现场施工人员立即向本单位负责人报告。在事故调查中发现,塔式起重机的部分作业人员没有特种作业操作资格证书。【问题】根据《生产安全事故报告和调查处理条例》和水利部有关规定,指出事件中的生产安全事故等级。

  • 5. 【背景资料】某水利工程,发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。经项目监理机构批准的施工总进度计划如图7-19所示(时间单位:d),各项工作均按最早开始时间安排,且匀速施工。图7-19施工总进度计划工程进行到第30天末检查,工作A尚需5d完成,为保证按原工期完工,施工单位决定采取赶工措施。工作A、B、E不可调整,采取赶工费用最低法进行调整,其余各工作的最短工期和赶工费见表7-7。【问题】1.确定该施工总进度计划的总工期及关键线路,计算工作B、C的总时差。2.按第30天检查情况,计算工作A的延误时间,并指出对总工期的影响程度。3.施工单位应如何调整后续的工作时间,才能保证按期完成,并计算赶工费用。

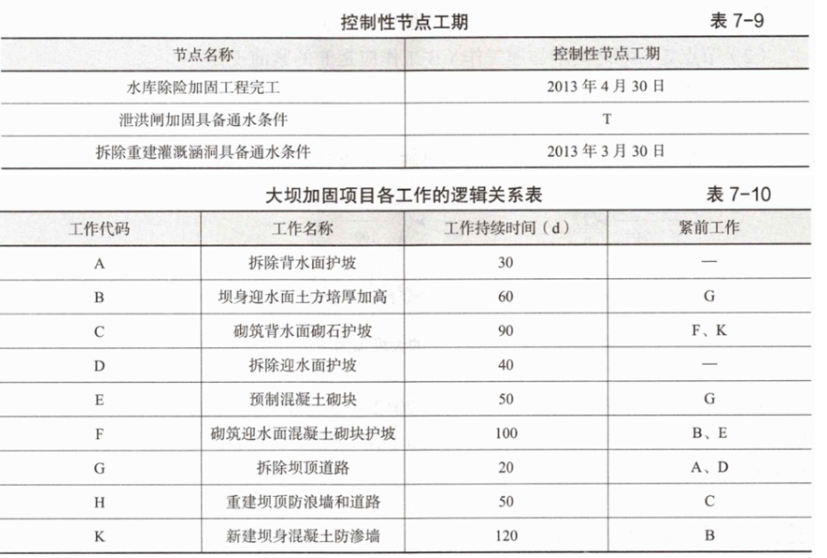

  • 6. 【背景资料】某水库除险加固工程的主要内容有泄洪闸加固、拆除重建灌溉涵洞、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和拆除重建灌溉涵洞分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。承包人依据《水利水电工程标准施工招标文件(2009年版)》与发包人签订了施工合同。合同约定:(1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。(2)控制性节点工期如表7-9所示。该工程在施工中发生以下事件。事件1:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(表7-10)。其中,大坝安全度汛目标为重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。根据表7-10,承包人绘制了大坝加固项目施工进度计划,如图7-30所示。图7-30大坝加固项目施工进度计划经检查,监理人发现图7-30有错误,要求承包人根据表7-10对图7-30进行修订。事件2:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人变更意向书的要求提交了包括变更工作计划、措施等内容的实施方案。【问题】1.指出表7-9中控制性节点工期T的最迟时间,说明理由。2.根据事件1,说明大坝加固项目施工进度计划(图7-30)应修订的主要内容。3.根据事件2,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。
